Nový diaľničný obchvat D4 má 27 kilometrov, nachádza sa na ňom 9 križovatiek (8 dobudovaných a jedna nedokončená) a 57 mostov. Najvýraznejším stavebným dielom je nové premostenie Dunaja – Lužný most, v Bratislave už šieste, okrem toho tu však vzniklo aj viacero ekoduktov.
Projektovanie a výstavba D4 bolo udelené konzorciu D4R7 Construction s.r.o. Koncesionárom novootvorených úsekov je spoločnosť Zero Bypass Limited, o.z. ktorá zabezpečuje financovanie, výstavbu a prevádzku obchvatu Bratislavy počas obdobia 30 rokov.
Začiatok úseku diaľnice D4 sa nachádza na hraničnom priechode medzi Rakúskom a Slovenskom. Tento 2 km dlhý úsek bol prvým vybudovaným úsekom na diaľnici D4, ktorý bol otvorený v roku 1999.

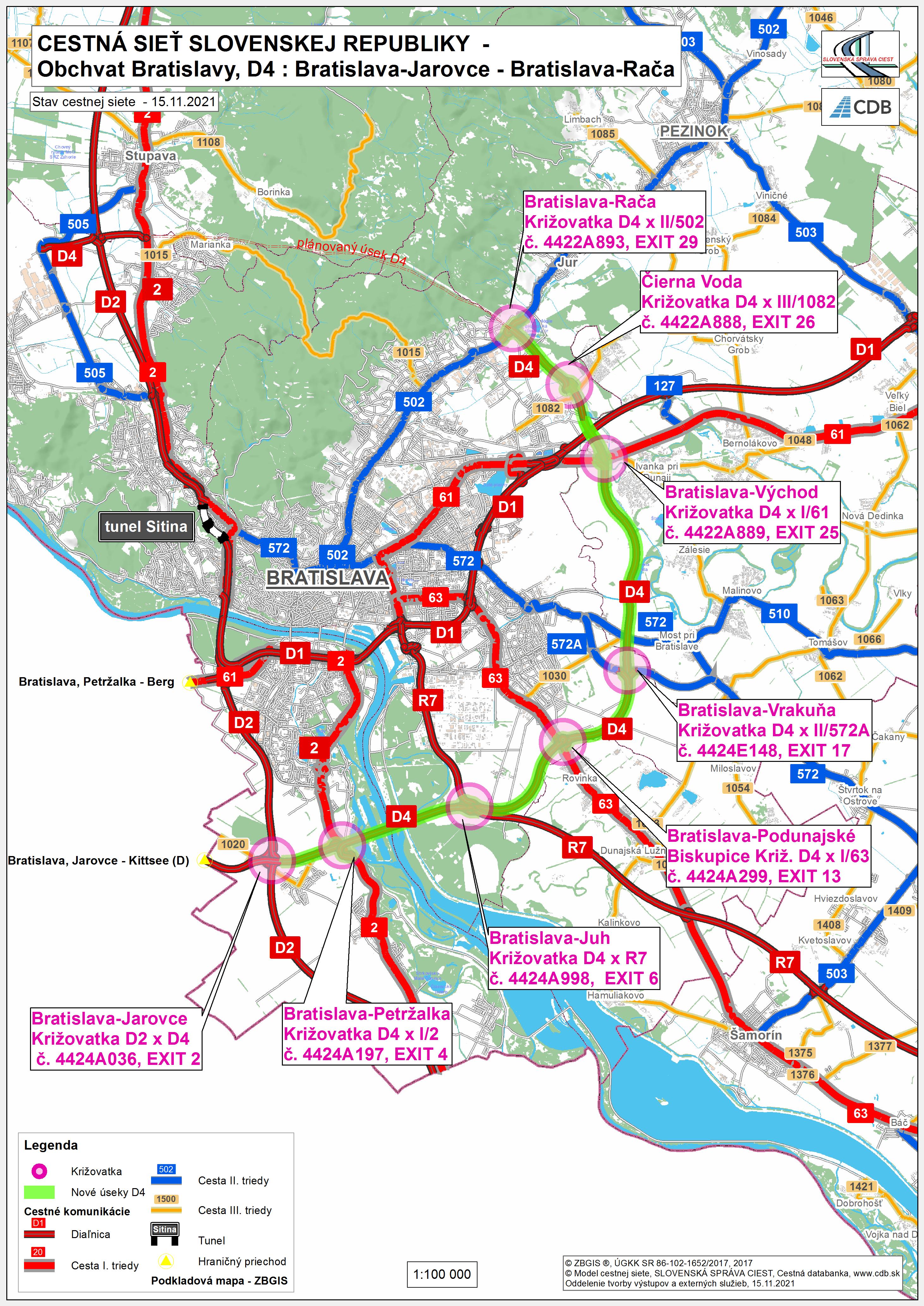

Novovybudovaný obchvat hlavného mesta začína v križovatke Bratislava- Jarovce (D4 x D2) / EXIT 2/.
Odtiaľ diaľnica D4 pokračuje na sever od Jaroviec do mimoúrovňovej križovatky Bratislava-Petržalka /EXIT 4/ , kde vedie nad cestou I / 2, a pokračuje nad riekou Dunaj cez Lužný most.
V ďalšom úseku križuje trasa diaľnice D4 v križovatke Bratislava-Juh /EXIT 6/ rýchlostnú cestu R7, a pokračuje v katastrálnom území Podunajské Biskupice.
V križovatke Bratislava-Podunajské Biskupice /EXIT 13/ križuje cestu I / 63, mostom prechádza nad železničnú trať Bratislava – Komárno a križuje Vinohradnícku ulicu.
Bratislava-Jarovce
|
Bratislava–Petržalka
|
Bratislava–Juh
|
Bratislava–Podunajské Biskupice
|
Pri ďalšej obci, Most pri Bratislave, križuje západne od obce cestu II / 572A* – križovatka Bratislava-Vrakuňa /EXIT 17/, prechádza mostom nad riekou Malý Dunaj, obchádza letisko M. R. Štefánika a pokračuje v súbehu so Šúrskym kanálom západne od obce Ivanka pri Dunaji.
(* II/572A – dočasné označenie cesty do vydania rozhodnutia o usporiadaní cestnej siete)

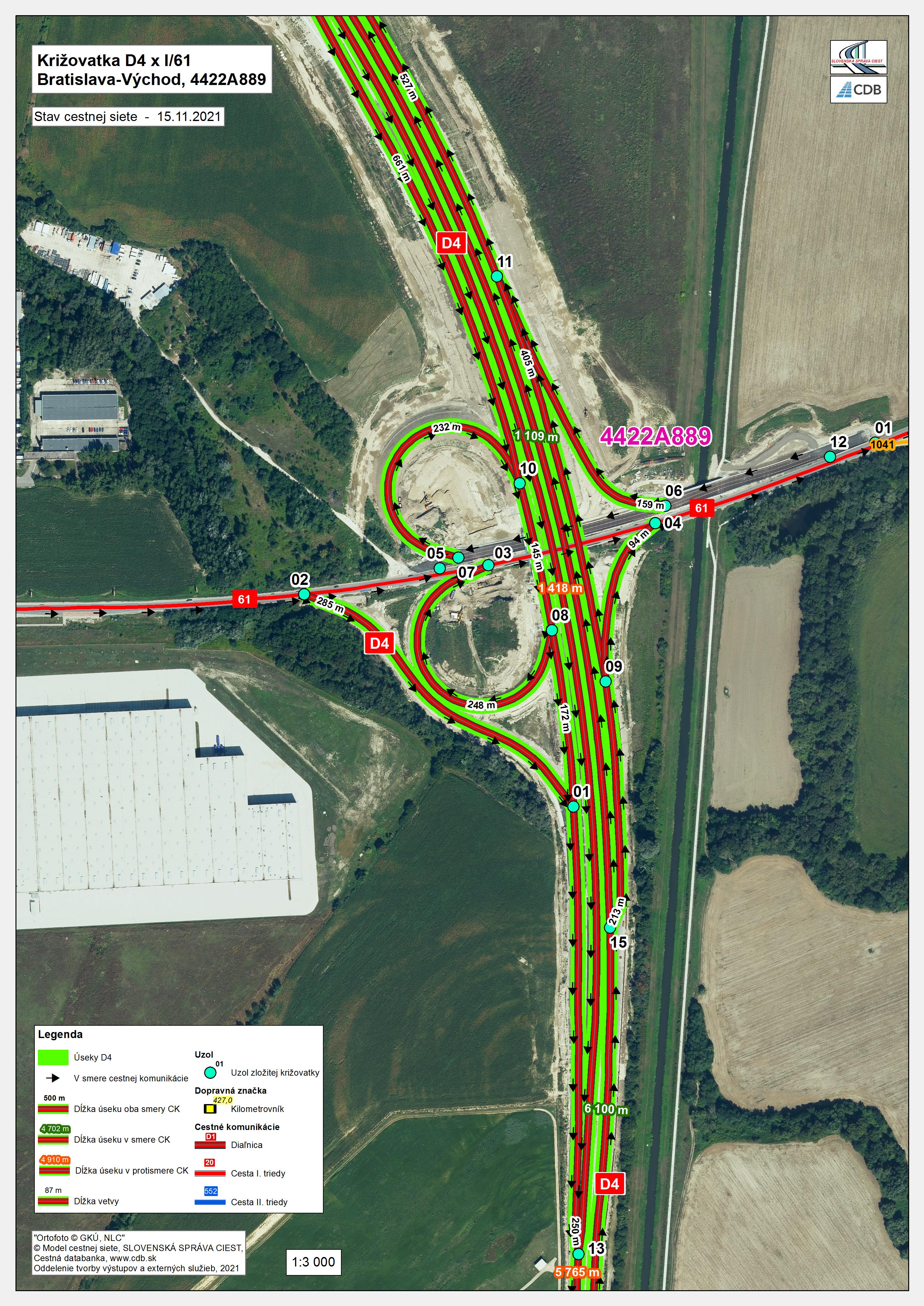

V mimoúrovňovej križovatke Bratislava-Východ (Ivanka) /EXIT 25/ križuje cestu I / 61 Bratislava – Senec, mostom prechádza ponad žel. trať Bratislava – Štúrovo.
Diaľnica D4 križuje diaľnicu D1 podjazdom zatiaľ bez ich vzájomného prepojenia.

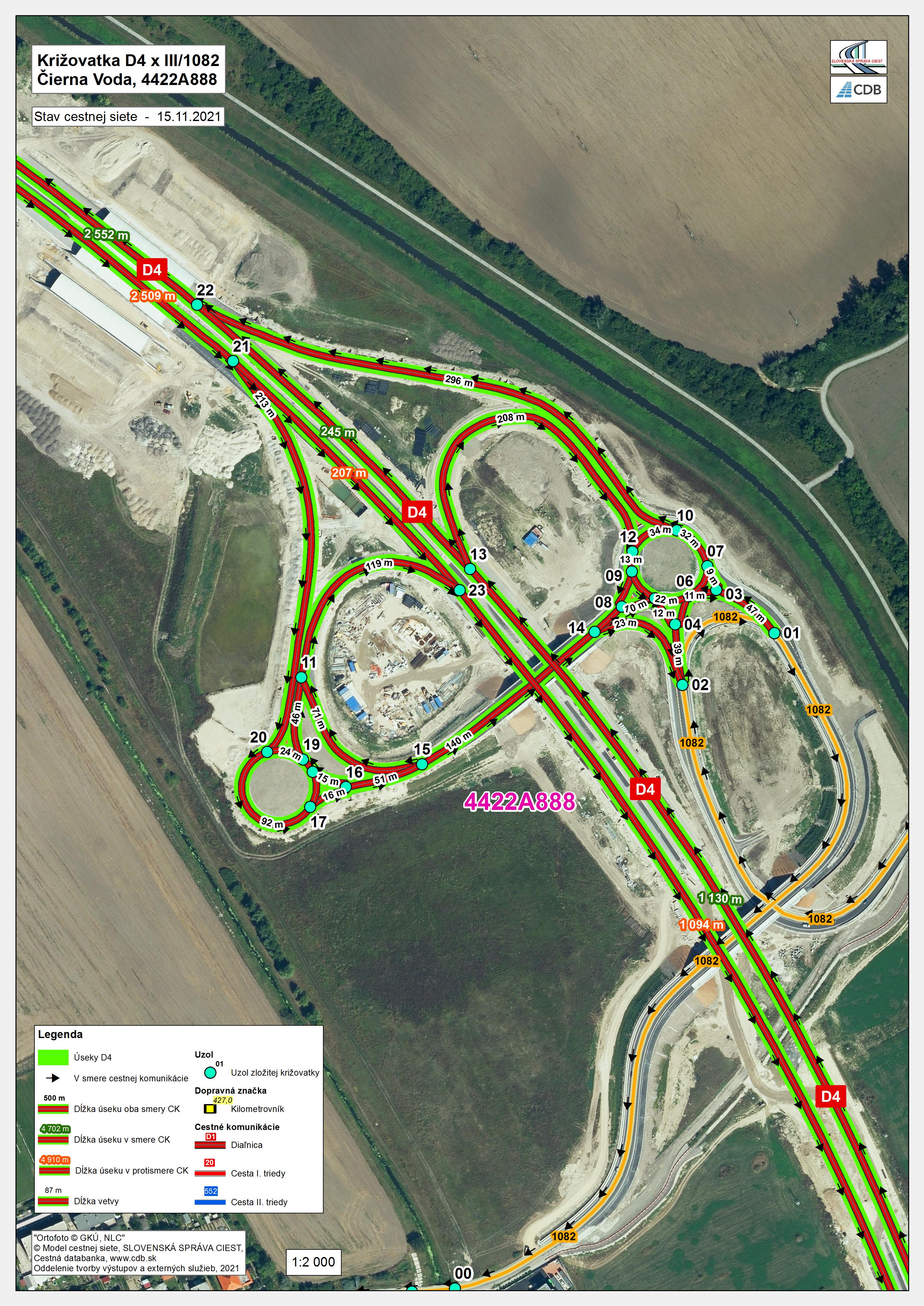

Od nedokončenej križovatky s D1 pokračuje diaľnica D4 severozápadným smerom pozdĺž Šúrskeho kanála. Ďalej mimoúrovňovo križuje cestu III / 1082 – križovatka Čierna Voda /EXIT 26/, a následne pokračuje súbežne so Šúrskym kanálom.

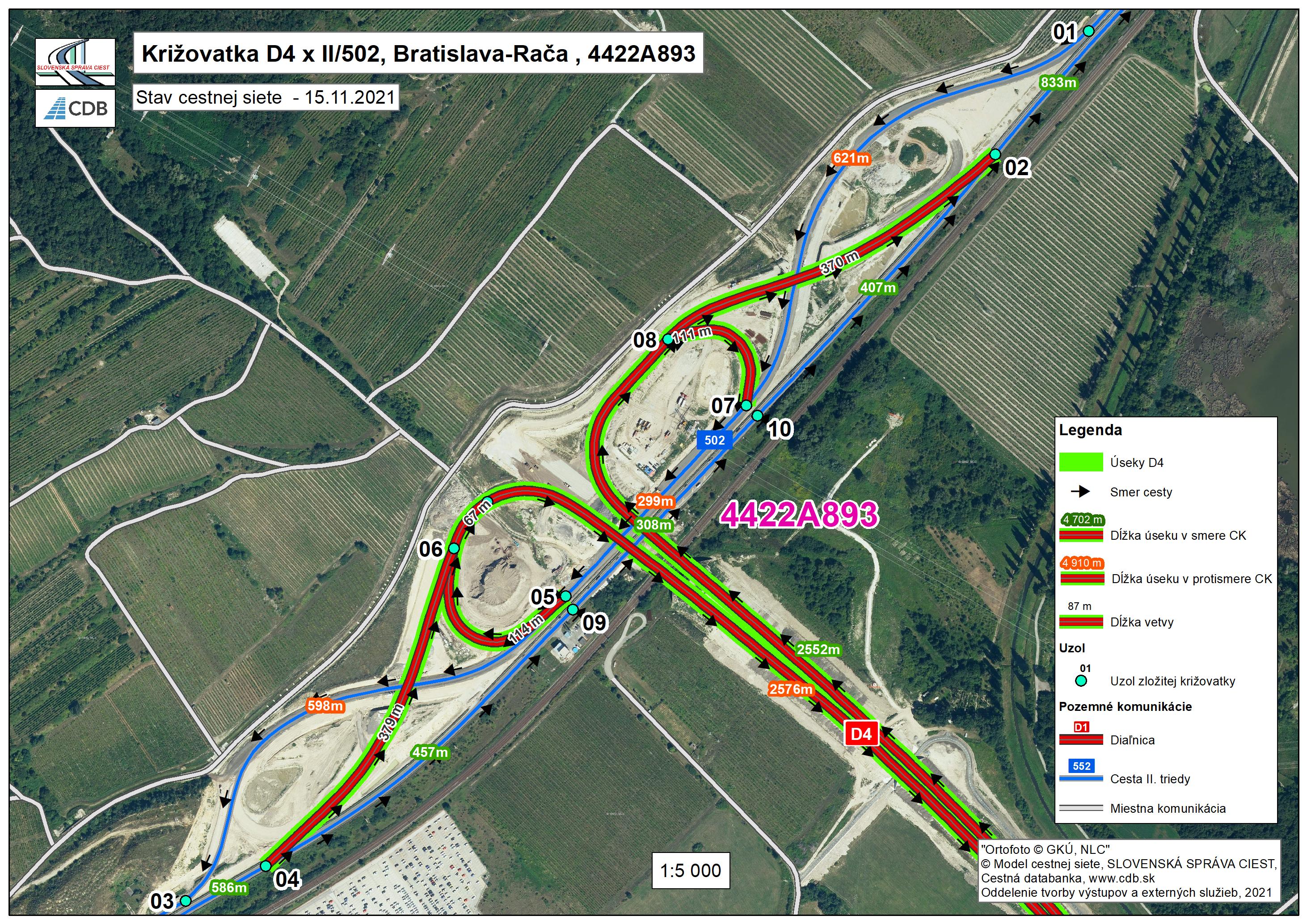

V záverečnej časti smeruje trasa na územie vinohradov na východnom okraji Malých Karpát, kde v mimoúrovňovej križovatke Bratislava-Rača /EXIT 29/ križuje mostom železničnú trať Bratislava – Žilina a cestu II / 502. Koniec úseku diaľnice D4 je v tejto mimoúrovňovej križovatke, kde sa napája na cestu II / 502.
Bratislava-Vrakuňa
|
Bratislava-Východ
|
Čierna Voda
|
Bratislava-Rača
|
V budúcnosti od križovatky Bratislava-Rača by mala diaľnica pokračovať cez tunel Karpaty až do Záhorskej Bystrice, kde by sa mala napojiť na diaľnicu D2.

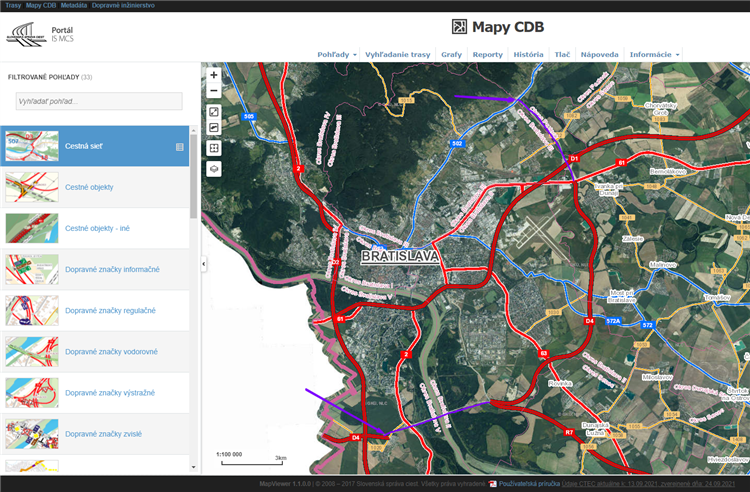

Podrobné zobrazenie novootvorených úsekov je možné pozriet na Portáli Informačného systému modelu cestnej siete v aplikácii Mapy CDB.
Publikované: 19.11.2021
